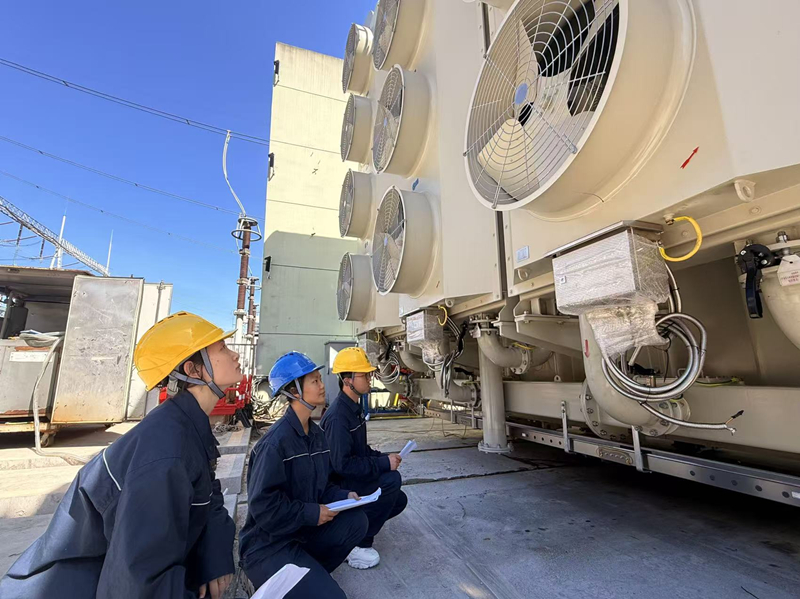

葛洲坝换流站运维人员和检修人员一起检查新换流变组装工艺。谭逸飞摄
10月5日,葛洲坝换流站一派繁忙——继4日晚间极Ⅰ系统顺利转为检修状态,极Ⅰ换流变压器及老旧设备改造正式进入检修施工关键阶段。国网湖北直流公司的员工们假日不停工,全面拉开了为期67天检修窗口期核心设备改造的序幕。
葛洲坝换流站是我国第一条超高压直流输电工程——葛南直流输电工程的送端站,扎根长江之畔已默默运行37载,是连接华中、华东两大电网,承担跨区域电能调配、保障民生供电与产业发展的重要枢纽。经过长年高负荷连续运行,站内极Ⅰ三台换流变压器已进入“高龄期”,渗漏油、绝缘性能衰减等安全隐患逐步凸显。
本次改造将对极Ⅰ三台换流变压器实施整体更换,同步推进直流穿墙套管升级、平波电抗器绝缘子更换、二次控制保护板卡换代等共计45项升级作业。

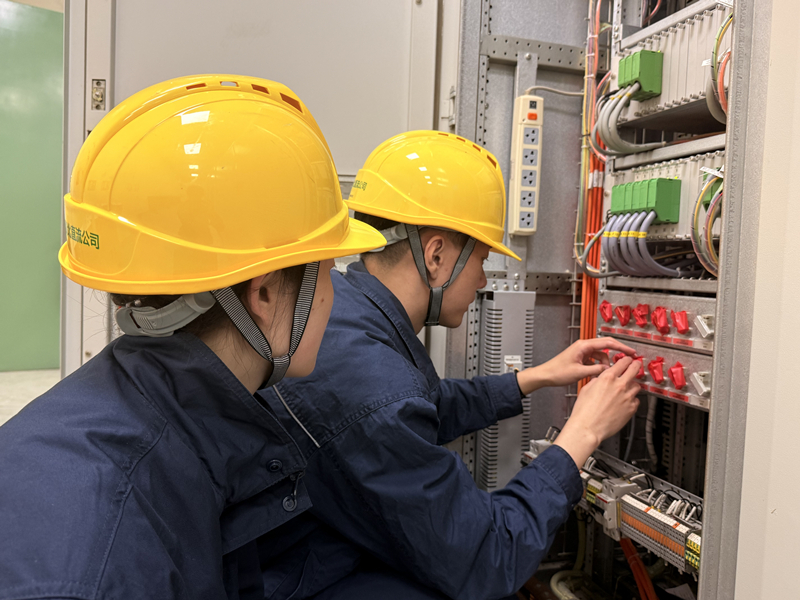

葛洲坝换流站运维人员在外观相似的设备区提前布置。谭逸飞摄
为最大限度压缩单极运行时长、保障改造平稳推进,葛洲坝换流站各项前期准备工作环环相扣。极Ⅰ系统转检修前,该站提前完成新换流变压器牵引通道基础浇筑、施工及吊装场地平整清障等前置工序,同步开展新换流变压器现场组装,把可前置的拼装、检查工序全部落实到位,为换流变压器吊装就位抢出宝贵工期;针对换流变压器牵引、吊装等高风险作业,提前编制专项施工方案,反复推演作业流程,保障现场作业安全有序。三台新换流变压器均属充油设备,站内紧盯充油设备火灾风险,进一步完善应急预案,组织多轮消防联合演练,做实前置准备、强化风险预控。
葛洲坝换流站采用双极对称架构,每“极”都是一套独立完整的输电单元,两套系统并行运行、互为备用。为保障供电不中断,本次改造采用“一极运行、一极施工”的错峰施工模式——极Ⅰ转检修施工,极Ⅱ系统保持正常稳定运行,全力保障节日期间民生及产业各类用电需求。

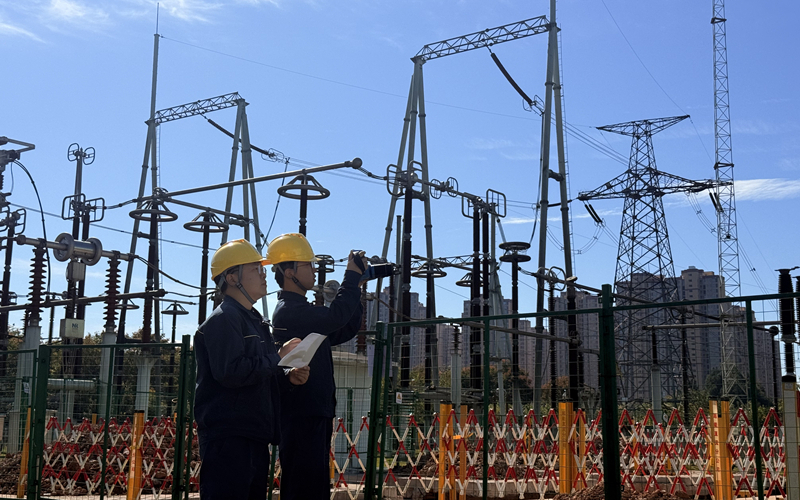

葛洲坝换流站运维人员对极Ⅱ运行设备开展特巡测温。谭逸飞摄
错峰施工改造也给现场安全管控带来不小挑战——施工区域与带电区域距离近、多工种交叉作业人员复杂、改造区域设备与正常运行设备外观相似度极高,存在误触碰、误操作风险。为此,现场建立“物理隔离+技术管控+人员监护”三重防护体系:施工区与带电区设置硬质隔离围栏与醒目警示标识,分区封闭管理;严格执行操作票双审核、工作票双许可制度,每一项工作都必须经过严格确认;高风险作业实行专人双监护,全程排查误操作风险,确保施工与运行互不干扰、双保安全,实现施工期间主网供电零中断。
国网湖北直流公司将继续从保供电、保安全两方面双线发力,在施工现场持续压实安全管控责任,确保各分项作业按计划同步推进;同时加密设备特巡与红外测温频次,动态跟踪负荷变化,保障极Ⅱ系统全程稳定运行,全力支撑节日及后续迎峰期供电平稳可靠。(谭逸飞、熊双菊)
10月7日,2026年湖北省“楚天桨王”桨板公开赛(广水站)在应山河畔落幕。全省20余支参赛队伍200余名桨板健儿齐聚碧波之上竞速逐梦。冲刺赛水花四溅、...
跨省畅行、人来客往,湖北假期人员流动活跃。2026年国庆假期落下帷幕,荆楚大地展现出蓬勃的文旅活力。10月8日,中国移动湖北公司发布的《2026年国庆...
10月1日至7日,湖北省共发生火灾424起,直接财产损失25万元,未发生伤人、亡人及有影响的火灾事故。全省消防救援队伍共接警出动3188起,出动人员21874人...
延时期间在馆夜读的读者。10月6日晚间,湖北省图书馆二楼宁馨的白色台灯,映衬一张张专注阅读的面孔,构成了假日里夜读的风景。2026年国庆假期,湖北...
武汉市武昌万象城2号员工通道旁,外卖骑手小王停稳电动车,快步走进骑手爱心接力站。核对取餐码、拎起餐品、转身出发,全程不到两分钟。“以前进商...
2026年中秋、国庆“双节”期间,群众出行意愿强烈,短途探亲流、自驾出游流叠加,降雨、团雾等恶劣天气交织。全省公安交管部门连续作战,密织源头防...
